作者:凹凸曼
14年普通一本毕业,土木工程系路桥方向,签约中铁某局,从事现场施工管理已经3年,尽量用简单直白的文字向您展示最真实的工地生活,是否选择踏入这个行业,全凭自己判断。
洛阳某水厂提标改造项目,40万t/天,造价1.5亿。
为保护个人隐私,本文内容将在时间、地点上做出修改,照片打码或者故意模糊,但不影响阅读,部分图片素材来源于网络。
当你高三毕业选择填报了土木工程类的专业,怀揣着梦想以后要以梁思成、林徽因为榜样,那么你就犯下了第一个错,你应该出门左拐建筑学。土木工程、建筑学有哪些具体区别可以网上查找,在此不详谈。
如果你确定就是要研究房屋、道路、桥梁、隧道、港口等建筑物及设施的建设,那你就来学习吧,接下来的大学四年,你要学习:高等数学、线性代数、概率论、大学物理、理论力学、材料力学、结构力学、土力学、流体力学等。
难不难?有点难。
那能学会吗?别人能学会的,你一定也可以。
课程远不止列的那些,列出来是因为它们重要,你以后会用得到,参加工作以后如果你不懂力学,需要自己抱着书本去啃,花的时间会远超在大学的时候,而且影响你的职场晋升,这点后面会说到。
如果你是非211/985类院校本科毕业,那你毕业以后大概率会选择进入施工单位,你去参加几场招聘会体验一下就明白了,考研党/考公务员党不建议签约工作留后路,破釜沉舟往往能发挥更大能量。施工单位的面试官更加喜欢:
1.性别男(女孩子不建议去施工单位)
2.从农村来的(能吃苦,能适应较大体力工作)
3.非独生子女(非独更易相处,会分享,而且父母可以兄弟姐妹代替照顾)
还有譬如成绩好、是班干、拿过奖学金、有过实习经验这些不提也罢,哪个单位都喜欢,另外能说会道、能饮酒是施工单位面试加分项。
签约以后还有几个月才毕业,大四不建议提前实习,那几个月是你这辈子最该珍惜的时刻之一,去你想去一直没去的地方,跟你暗恋的姑娘表白,跟室友晚上出去撸串,一瓶雪花吹到天亮,跟你的母校说再见,即使你曾经非常不喜欢她。
7月份,你会坐上去公司的火车,和其他年轻人一起踏入社会,去机关办理报到、入职手续,一般会有为期1周的培训,白天听领导讲公司的历史、荣誉、企业文化,还有迎新晚会让你互动参与,晚上住在宽敞干净的大酒店里,让你无意间对比起大学4人一间的破宿舍,那破宿舍没装空调,窗外满是嘈杂。
嘿,上班真好。
培训时间过得很快,真正涉及到你以后工作的内容不多,你需要特别注意的是安全方面的知识,新来乍到的同学容易在工地犯错误,业务能力不足可以学,但安全问题无小事,请按要求戴好安全帽等防护设施。有些公司会在培训结束前测试一下你的力学水平,现在你大概意识到力学的重要性了,最后公司领导会组织一顿践行酒,祝福你们在远方的项目部一帆风顺。
图1 践行酒
培训完成后的两天内你被分配到各项目部,这就看你运气了,项目部情况不一会影响很大,有的很舒服,有的很苦逼,有的靠近城市,有的远在内蒙、云南的大山里,你会被带到后勤领取生活用品(被子、洗漱用品等),安顿好自己以后,你来到你分配的部门(一般工程、工经、物设部),部门负责人给你安排座位,整理好你的位子以后,戴好你自己的安全帽,总工会带你去现场转转,给你介绍项目工程概况,现场施工进度等等,你不要问我怎么不懂装懂,在你们总工面前你的每一个眼神都会暴露你的真实水平,不会不丢人,他也是这么过来的。
晚上项目会组织接风酒,让你尽快熟悉新的工作环境,而你会被上第一课,由于工作关系,施工单应酬多,饮酒不可避免,酒量大小决定你以后会不会被经常带出去参与这种活动,如果你想有个加分项,除了本身综合实力很强以外,你也要会应酬,那你就表现自己,当然这建立在你确实有点量的基础上,别半斤的量就冲上去了,你大概会倒在倒数第二盘凉菜上桌的瞬间,如果你不善饮酒,而且不喜欢,你就直说,新来的基本都会在接风酒上喝到吐,除非你说你在吃药,经过这一出,你的酒量基本就会被人看出来了,酒量大的以后会经常被邀请参加与监理、业主单位的应酬饭局,工作的是公司的,命是自己的,量力而行。
项目生活第二天,你要正式工作了,一般会给你看一下实施性施组,了解工程概况、施工工艺、项目重难点以及解决方案,大部分你都能看得懂,然后你要学习各种规范图集,光看是很枯燥的,建议现场遇到不懂的回去再查,带着目的性去看,事半功倍,最初的一个星期基本不会让你涉及到具体工作,让你以看为主,所以很多同学最初反映很无聊,别人都在忙,就自己新来的很闲,不知道做什么。别急,最初的一个星期你需要做的事很多,比如了解工地的区域划分、各个单体的名称、各种施工机械、物资材料的名称、各种工种的施工内容等,你的boss让你去管廊C3区找架子工班组,拿满堂架技术交底找他们签字,并且把仓库的DN200双法兰限位伸缩节带过去,你要很快明白以上几个名词是什么意思。
经过1周的适应,你需要正式承担起工作,技术人员一般必须会以下几点:

1.施工测量,熟练使用水准仪、全站仪,会测会记会算会复核,缺一不可。
图2 全站仪
图3 水准仪
2.施工方案编制,简单Ⅲ级方案要会编制,会检算(力学知识)。
图4 方案编制

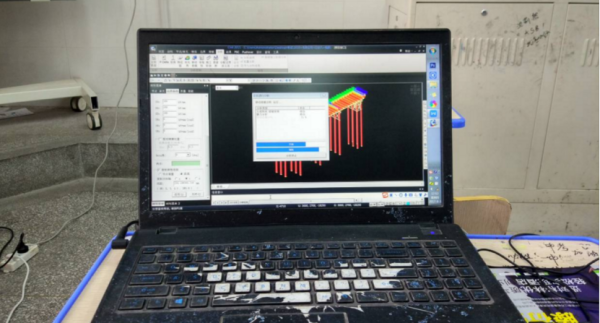

图5 结构检算(迈达斯)
3.技术交底,根据施组、方案的要求对工序进行书面交底下发给劳务队伍,围绕人员、机械、材料、方法、环节5项内容编制,注意写清楚工程质量要求与安全注意事项。交底非常多,有的同学嫌写的烦,领导审核挑毛病要重写,还要找每个工人签字,很多人觉得这东西没用,工人根本不看,其实不然,出事了你就知道交底书上签的每一个字都是价值千金,刚入工地的新人一定要学会保护自己。
图6 技术交底
4.现场检查质量,光说不练假把式,你要熟悉每一道工序规范中允许的最大误差,利用卷尺、仪器进行检测,满足要求向监理报验进行下一道工序,不满足要求整改,可以下发整改通知单,写明整改事项、方法、应达到的整改目标。
图7 整改通知单
5.领导交办的其他事项。相信很多过来人都明白这句话的含义。
现在我将带大家感受一个项目从开工到竣工经历的所有阶段。
1.项目中标-项目部入驻-临建施工-组建技术团队,没什么好说的,按公司、项目部安排就行了。
2.蓝图交接-图纸会审-清单工程量复核,此阶段总工将给每一个技术员分配任务,审核图纸,尽量找出图纸中标注不明(不仅仅是尺寸,更多的是做法),标注冲突的地方,简单的说就是拿到图纸你看一遍以后脑海中要有个印象:这我能不能通过技术手段达到图纸要求,如果不可以,那就是一个疑点。尽量找出图纸中所有的疑点,整理后先拿出来讨论,确认是图纸疏漏在图纸会审会议上提出,由设计单位解答。
图8 图纸审核
图纸问题弄清楚后进行工程量复核,计算出整个工程的工程量,对照业主合同清单工程量逐项复核,出现较大量差及时记录,以便日后索赔,其中钢筋工程量计算是不少同学头疼的问题,其实网上都有软件,熟练掌握后效率很高。工程量复核不仅仅是为了索赔,你在计算的过程中将对每个单体深入了解,程度超过图纸审核,你会发现更多平常没注意的细节问题,有助于图纸审核,所以建议图纸审核与清单工程量复核同步进行,如果时间允许。

图9 钢筋工程量计算
3.交接桩-导线闭合测量,设计单位将现场控制桩交给施工单位,完善交桩记录,一般由总工或者测量工程师带领进行导线闭合测量,方法不细谈,测量是很严谨的,无论是新人还是老手,请认真对待,不然忙活一天弄完了发现闭合不上你是直接说给的桩有问题还是明天再测一天?耐心、认真、严肃,对你对我都是好事。新人在此过程中可以接触到一个工程最大规模、最高水准、最大技术投入的测量工作,一定要认真学,棱镜要扶稳、建站要快、走位要积极,看清楚你的前辈们是怎么记录的,测完了拿到一堆数据如何处理,都是学问,不会的主动问,积极学,如果还没学会怎么办?没关系,半年以后他们会再给你演示一遍。
图10 导线闭合测量记录表
4.外协队伍-施工机械-施工材料进场,此阶段人材机进场待命,总工部长忙着编写施组、方案,技术主管一般主要工作是带领小弟测量放线,利用全站仪放出施工区域线,机械进场平整场地,清理垃圾。

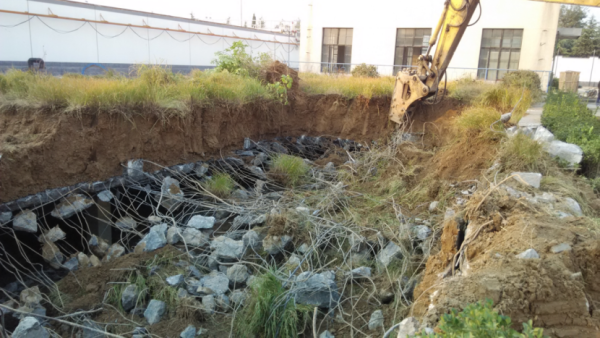

图11 旧建筑物拆除清运
5.桩基础施工,举例工程建筑物底部有钻孔灌注桩、碎石桩,深基坑四周为水泥搅拌桩(作为重力式挡土墙+挡水围堰),分开说:
a.钻孔灌注桩
设计桩长18m,桩径600mm,C30水下混凝土,采用反循环钻机,主要检查:钢筋笼长度、直顺度、钢筋绑扎焊接情况,泥浆比重,成孔深度、倾斜度,检查成孔深度时用自己的测绳,用别人的测绳检查一下中间是否被拼接,注意混凝土灌注时的提升速度,不得出现断桩、夹渣、浮笼等情况。一般大项目钢筋笼制作的更加规范,想看标准化施工的直接去大项目。
图12 钢筋笼(即将使用未下垫上盖)

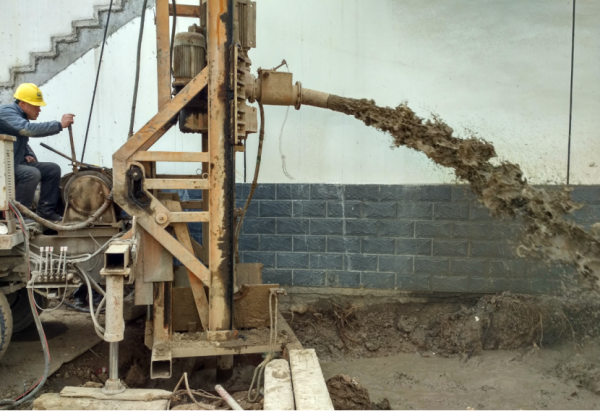

图13 反循环成孔
b.碎石桩
设计桩长6.4m,桩径500mm,采用碎石桩机,碎石级配要求、打桩顺序、充盈系数一般图纸会有要求,按图纸施工即可,需要注意的是你怎么去控制每根桩的碎石用量,怎么控制下钻的深度、上提振捣的速度,现场施工班组为了获得最大利益,往往会减少碎石用量,减少下钻深度,提高打桩速度,这就需要聪明的你自己在现场管控了。
图14 碎石桩(左)与双轴水泥搅拌桩机(右)
c.双轴水泥搅拌桩
设计桩长11.2m,桩径700mm,42.5级硅酸盐水泥,掺入比13%,桩身28天无侧限抗压强度不低0.8Mpa,下钻-上提喷浆搅拌-下钻-上提喷浆搅拌,一般存在问题:水泥浆比重偏低(稀了)、桩长不足、上提喷浆搅拌速度太快。提醒一句,水泥搅拌桩不像灌注桩、碎石桩可以直接数出来,你要特别留意是不是有漏桩的现象,这个后果很严重。

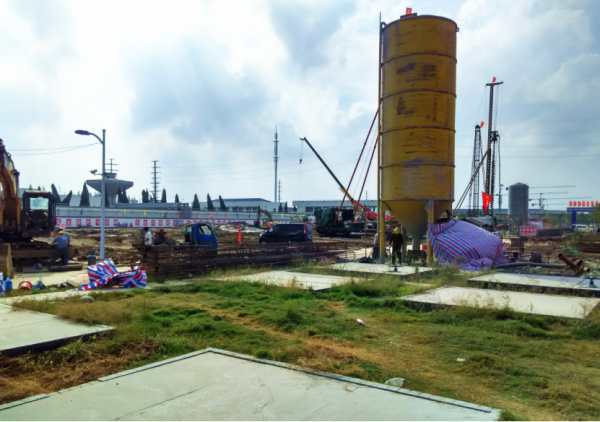

图15 水泥罐
桩基施工一般24小时不休息,工人12小时轮换一批,技术人员需要现场旁站,一般建议2人一组,组4队,8小时一班,每天需要3队,这就可以保证有1队在通宵值班后第二天获得充足时间休息,通宵旁站很累,但一般项目部会准备点吃的喝的,也会有一点经济补偿,任何操蛋或者不满的事情都可以用经济补偿来抚平。
钻孔灌注桩越短越多对于测量人员就是个噩梦,强烈要求项目部选择外协队伍的时候自带会全站仪的测量人员。

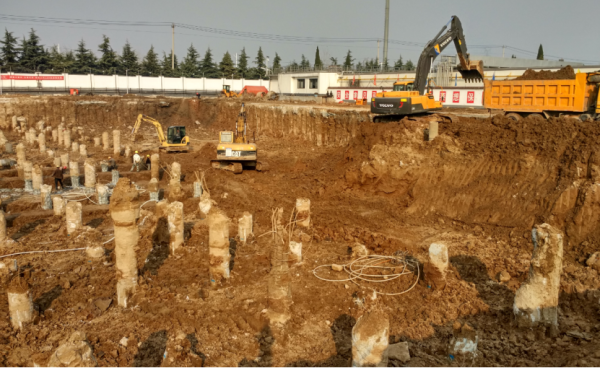

6.基坑降水-土方开挖,经历完没日没夜的桩基施工,你大概感觉自己老了十岁,好在接下来容你缓口气,以下具体项目具体对待,结合地勘报告与基坑深度,编写降水、土方开挖方案,超过5m的深基坑需要专家论证,降水这段时间相对轻松,耐心等待土方开挖的24小时不间断施工,上层土方开挖不需要旁站,等到挖至设计标高时需要你昼夜不停拿水准仪去标记,不得超挖你懂的,预留10公分左右人工找平(预留厚度根据项目特点自行决定,10公分不具备代表性,运气好遇到个自带测量工人的土方队伍要轻松点,不然你就得自己通宵测),许多城市白天不允许渣土车上路,所以土方开挖夜间施工很普遍,记得添件寒衣。
图16 土方开挖
7.破桩头-垫层浇筑,土方开挖完成后漏出约1m长的桩头,测好标高以后做出标记,人工破除桩头,将漏出的钢筋头按图纸的要求捋直再折90度弯,浇筑C15混凝土垫层。
图17 破桩头

图18 垫层完成、降水井、塔吊安装
8.底板施工,按图纸进行钢筋绑扎、模板安装加固,具体要求见图集规范,不知道该检查哪些内容的你就拿着这道工序的检验批,一条一条跟现场对,钢筋检查:型号、间距、焊接搭接长度等,模板检查:平整度、缝隙、加固状况等,施工缝处设置的止水钢板检查是否由焊点焊穿,池壁吊模用的止水螺杆要检查中间圆环处是否有漏洞,混凝土浇筑时注意振捣的方法与时间,以免底板漏水,到时候满水试验无法通过。
图19 底板钢筋绑扎
图20 施工缝处止水钢板不规范
9.池壁施工,钢筋、模板、混凝土与底板施工大同小异,多了内外支架搭设施工,坚持你的原则,不符规范的一定不能通过验收,如果你不能改变一些决定,那就下整改通知单,写明原因、整改要求与期限,让你的领导签字下发,混凝土振捣主要还是看工人的技术,你旁站时客气点,多沟通,他们也不容易,跟你的父母差不多年纪,顶着骄阳或者在下雪的深夜施工,语言不通你就跟班组长交代,尽量不要对工人大吼大叫,他们要真存心使坏了,你换个高级工程师去旁站一样会漏振。现场施工,多保护自己,检查钢筋、模板难免会爬上支架,支架上没有防护网、没有上下安全通道、甚至没有走道板的情况时有发生,距地也有5~6米,而你都没有安全带,注意安全,保护好自己,由外向内翻越钢筋墙的时候注意别被钢筋挂着衣服,命是自己的,请珍惜。

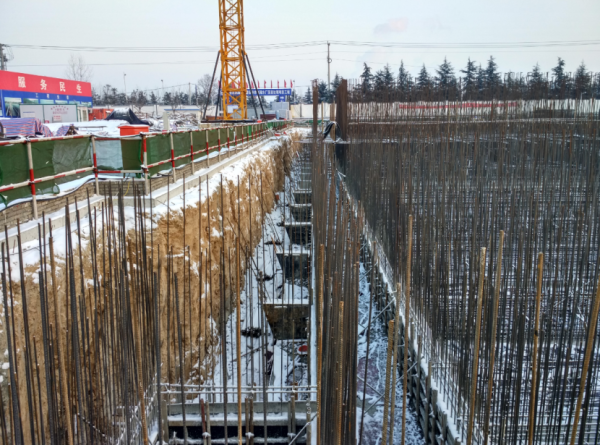

图21 池壁钢筋模板施工
图22 雪后工地

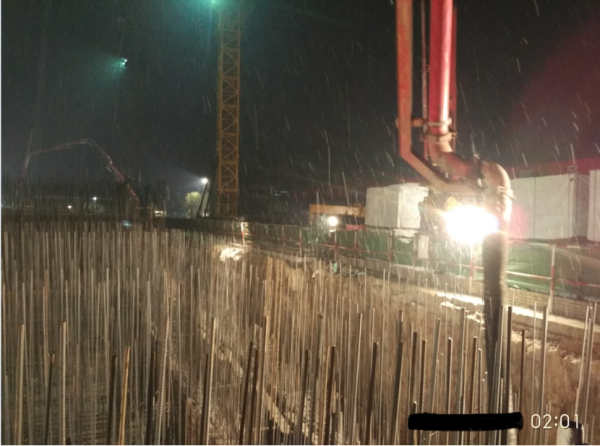

图23 凌晨2:01,天降大雪,照明取暖,通宵旁站
图24 早上6点洛阳我见过,同事写下的心愿
图25 回到项目部门口 感受一下
图26 打水洗脚前掰的 还不是最大的
10.顶板施工,主要是满堂支撑架的搭设质量,按方案、交底检查验收即可,尽量整改,顶板混凝土浇筑完成以后同条件试块达到规范要求强度方可拆模,提前拆模要不得,早拆一时爽,亲人两行泪。
图27 年后工人搭设支架
图28 顶板钢筋绑扎、套管预埋
图29 顶板浇筑完成,养护混凝土
11.功能性试验,土建主体完成以后,池体要进行功能性试验:满水试验+屋面蓄水试验(如果需要),按规范做就行了,通过最好,如果发现明显渗漏点需要进行堵漏,不细说,请报以一次成功的目标去做工程,不要先考虑漏了我该怎么办。
12.装修施工,内墙乳胶漆,外墙多彩漆,池顶火烧板,室内玻化砖,各种门窗安装,不锈钢栏杆,这里只提两类,细节略,装饰装修一定要记得做好看:
a.油漆类:水泥砂浆抹灰+刮腻子+打磨腻子+上底漆+中涂+面漆+罩光剂
b.地砖类:干硬性水泥砂浆+胶泥+贴砖
装饰装修要避免各种形式的空鼓、开裂、遇水脱落,不然后期整改会花数倍于原有造价的钱。
图30 火烧板施工
图31 装饰装修完成
13.工艺安装-电气设备安装,此阶段较为专业,非专业人士应充分的学习配套知识体系后管理现场,管道安装简单,大管子上面加几个阀门、流量计的也不难,看懂图集,容易上手,别买错材料,搞清楚设备及配件的名称、材质、要求,比如限位接头跟传力接头是不一样的,304不锈钢和镀锌钢制螺栓如何选择,长度到底需要多长,同心变径还是偏心变径,这些东西都不便宜,买错了要杀头的,注意焊缝的质量,需要100%探伤。电气设备安装更加专业,而且有可能会有多家单位参与(设备厂家、安装单位、自控单位等),接错线不是开玩笑,而且存在多个单位之间的电气图纸对不上的情况,这时候你要积极跟各种人周旋,把问题解决掉,如果涉及到接线图变更的麻烦把图纸改过来贴在柜子里面,每次拿着旧图跟现场一对比完全不一样那种崩溃没人能懂。
图32 流量计安装
图33 焊缝超声波探伤
14.竣工验收+竣工资料,施工的东西很多,需要你自己去工地体会,一般电气设备安装完成的项目已经快接近尾声了,那就要搞各种分部分项验收、单位工程验收,做好验收记录表,由建设单位组织召开验收会,现场验收。在此之前你要把所有的资料整理出来了,平时的方案、检验批、设计变更图、各种材料的检测报告、出厂合格证、各类功能性试验记录、隐蔽验收记录等等,按照业主的档案室要求,分门别类进行组卷,资料验收完成以后移交给业主。
图34 竣工资料装订成册
15.竣工决算,绝大多数的技术人员等不到竣工决算就会被调到其他项目部,所以有的技术人员干了一个又一个项目,但是接触的东西重复,往往就是管理现场,写方案,下交底,既没参与过开工前的准备(交接桩复测+图纸、工程量审核),也没参与过竣工决算。
决算就是一个与各方博弈争取最大利益的战争,作为技术人员你不用管费用的事,你整理好工程量计算公式就行,每一条公式,每一个数字都要有理有据,证据链充足,图纸上能算出来的简单,直接算就行了,图纸上算不出来的譬如各种拆除工程量,各种隐蔽工程的工程量你一定要收集好证据,审计单位往往从图纸、施组、方案、定额计算规则中找到你的破绽,请做好准备,提前统一上述资料中相关描述,这个是说起来容易,做起来难,新人要走点弯路,吃两回亏就知道其中厉害,所以平常出现业主要求的变更要怎么样,当然是写工作联系单啦,各方签字盖章附上施工前后照片,完成后立即索赔,不要拖延。
图35 编制联系单
以上15点大致描述一个项目的流程,聪明的你应该可以从中看出来你需要掌握哪些技能了,当然一个工程项目的管理十分复杂,远不止以上的工作量,比如我就没有提及各种调度日报、周报、月报,也没提编制施工周计划、月计划、年计划、总计划,也没说物资采购月计划、总计划,各种报表整理汇总是一个非常庞大的工作量,需要你耐心、认真、负责。
工程部进行任务分配时,选择自己擅长的或者感兴趣的,那样你工作起来更轻松,如果你对于土建、道路、装饰装修、电气、工艺管道、设备安装等分类了解度差不多,按以下顺序选择,排名仅代表个人观点。
1.优先选择电气设备,这东西没什么人懂,业主要求很简单,按钮按下去,设备运行,灯亮了就可以了,别说监理、业主了,你同事都没几个人懂,你说怎么接就怎么接,没毛病,老铁。
图36 你说怎么接就这么接系列
2.其次是地下管道设施,质量没问题,外观有点不好看,土回填完成以后看不到了,没毛病,老铁。
图37 管道安装
3.土建单体,包括装饰装修,一个完整的单体对你的管理水平提升有帮助,而且装饰装修可以遮盖土建的丑,如果主体有毛糙,装修千万要好看。
4.道路,道路施工工艺简单,无非一遍遍压,检测压实度、厚度,一看就会,做好很难,首先一遍遍的放线就让人崩溃了,厂区道路由于周围建筑物遮挡很难利用全站仪1站到底,不停的引点建站放线,路上也没挡太阳的,晒成非洲人,其次厂区道路施工难,路缘石容易栽不直,一眼望过去不在一条线上,丑,那就是你线没放好,沥青摊铺机进不去人工摊,压路机碾不到边边角角,丑,那还是你旁站不认真,路上的丑很难改,一直存在,来队人参观就要提一次,提一次你就被骂一次。
图38 圆弧形路缘石砌筑
图39 沥青摊铺作业
最后说3点大家较为关心的问题:
1.福利待遇:具体多少要看项目,国内普遍8~12W,特别好的能达到15W,海外翻倍,工资成长幅度不算大,第一年见习都能6W+,往后有技术员、技术主管、工程副部长、部长、副总工、总工,其中总工以下是月薪,总工属于领导班子,享受项目分红兑现等福利。(中国人有句古话,叫闷声发大财,我觉得这是坠吼滴,各位不要攀比)
2.晋升空间,一句话,看你实力,怎么看?如果你做的很好,领导会推荐你上去。加分项:公司组织的各类技能比赛;减分项:结构检算能力(过了优先提拔,没过的不提拔,以后会推广这种趋势,力学一定好好学)
3.社会地位:即使你是领导,出了项目部也没人认识你,而且你灰头土脸的,穿着工作服,脸跟非洲同胞一样黑了,长时间的工地生活让你跟现代文明都脱节了,一般去服装店人家都不乐意搭理你,但是拿出你的卡刷刷刷买买买就又不一样了,她们会在心中感叹,沃日原来去工地拎水泥浆子真比卖服装挣钱多。当然这只是开玩笑,人还是以貌取人的多,搞技术的出门最好打理一下,穿过大裤衩、人字拖去人店里确实不好看。
施工单位的技术人员对家庭都有一种很深的愧疚感,不能经常回去照顾家庭是每个人的软肋,一年在家陪伴父母妻儿不会超过1个月,有人能接受,比如我,因为我穷,穷可以让人放下很多,想想自己的房贷,再看看卡里的余额,你就知道下一步怎么做了。常年在工地的人对钱不敏感,因为都是打卡刷卡,基本不用现金,所以去店里买东西很凶,喜欢就买,管你多少钱,还有喜欢赌博的玩的也大,这些习惯基本会在婚后得到改变。
搬起砖我无法抱你,放下砖我养不起你,其中滋味,你懂我懂。
施工企业究竟适不适合你,你可以像鲁滨孙一样将优缺点列出来,比如不低的待遇、能够锻炼人、能够较大提升自己的能力这些都是优点,缺点比如没有假期、工作强度较大、与社会脱节、圈子小等,看你自己需要什么,能够忍受什么,相信你很快就知道心中的答案。
来源:知乎
